▲以某項目為例,EK轉輪除濕機調試方案
一、現場勘察

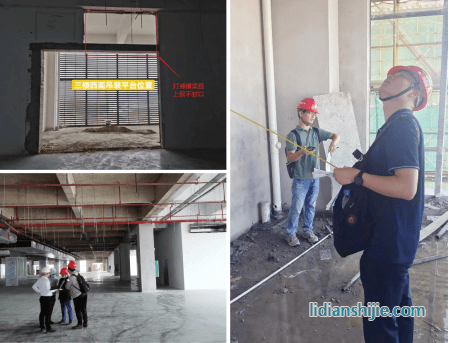

項目中標后,EK會組織交付團隊到項目工地進行現場勘察,主要解決以下問題:
1、 勘察現場運輸通道(包括吊裝高度、吊裝口尺寸、通道尺寸、運輸距離等),確認除濕機組運輸尺寸、路由及就位方案;
2、 勘察吊頂及管路施工進度,結合機組分段尺寸,協助總包協調現場施工及設備進場順序;
3、 勘察機房尺寸、機房?jī)?nèi)冷熱水及蒸汽管道、總配電柜位置,對照設計圖紙,確認除濕機組準確安裝位置、接管方向及電控柜安裝位置;
4、 勘察現場風管情況,對照設計圖紙,確認除濕機組進、回風口方向及準確位置;
5、 勘察現場風管是否配置送/回風消音靜壓箱,送/回風管長度,判斷機組風機噪音對車間的影響,并提出合適的解決方案;
6、 勘察低露點區域的回風管材質及安裝工藝,判斷回風管是否能滿足氣密性要求。
二、設備施工

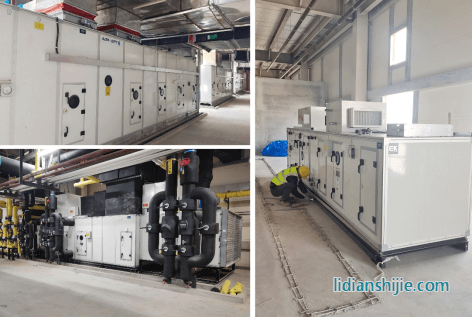

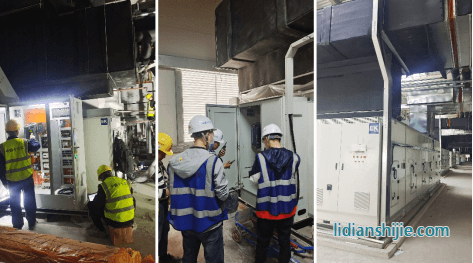

項目現場進貨通道、擺放設備的基礎確定;在銷售合同規定時間內完成交貨、發貨批次及收貨時間的對接;完成吊裝、搬運、就位、聯機、接線等工作;聯機、接線等施工過程的質量把控等。
三、設備調試條件確認

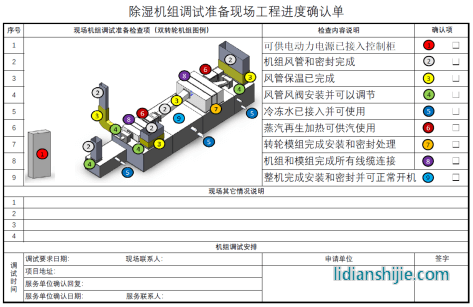

完成轉輪除濕機調試前的初步條件確認,包括主電源是否具備;送風、回風管安裝是否完工;車間是否具備調試狀態;冷凍水是否滿足供水條件;蒸汽是否滿足通汽條件;除濕機設備軟硬件是否就緒等。
四、安全調試方案

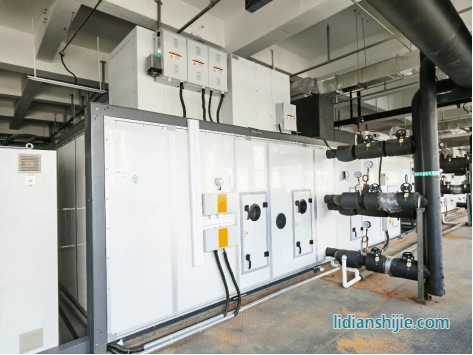

EKDR轉輪除濕設備調試,由EK技術人員根據《產品使用說明書》進行安全調試。啟動前需逐一檢查各施工環節是否正常,包括風管連接、蒸汽管道的連接、冷水系統、電氣連接、自動控制系統、車間密閉度,以及除濕機設備的檢查。

五、調試步驟

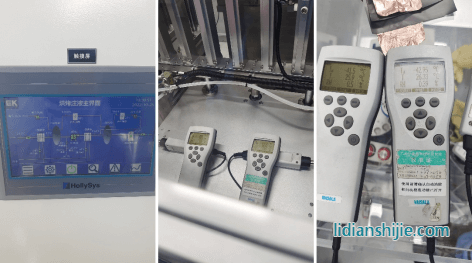

包括初次啟動、系統調試、風量調節、除濕性能調試等。其中,在確認除濕效果后,需每間隔一個小時,重復檢查一次溫度、濕度,以確定轉輪除濕過程的穩定性。同時,將每一次穩定運行狀態的檢測結果記錄在調試報告中,方便移交設備時做判斷依據。
六、培訓使用轉輪除濕機
組織經銷商、業主方、設備管理員一起在設備機房,實地培訓除濕機使用,講解演示操作使用設備步驟,讓在場的人員都能熟練正常開關設備、急停、運行參數的讀取、故障識別、常用參數的調整等操作。同時,培訓設備管理員識別電路圖、設備除濕原理、維護周期、設備報警查詢等知識點,以及轉輪除濕機產品在冬季、夏季的使用。
七、移交管理
現場交付產品電器接線圖、產品結構圖、產品使用說明書、合格證、保修卡等資料給產品使用方或經銷商,移交設備給經銷商,簽署調試報告驗收合格單。交付后一周內至少回訪一次用戶使用情況,跟蹤用戶狀態,認真聽取用戶對設備體驗感,為改善設備及服務獲取詳盡的一手資料,全力服務好客戶。
EK轉輪除濕交付內容涵蓋售前、售中和售后三個階段,每個階段交叉銜接,力求將客戶服務做到極致。在EK的項目現場管理中,可體現一二。

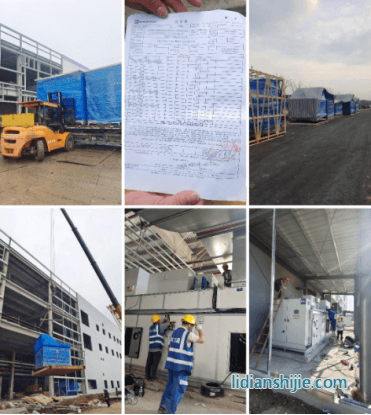

1、設備到貨管理:除濕機設備貴重,到貨時,需按業主允許的接貨場地卸貨,并保證設備不被雨淋。其次考慮存放地的安全性,在臨時擺放設備處拉警戒線保護,防止叉車、升高車、曲臂車之類的移動機械車與我們?cè)O(shè)備接觸碰撞,防止火源,不斷巡視設備存放安全。
2、保證吊裝、搬運的安全:吊裝嚴格按說明書里的保護方式吊裝除濕機設備,排除防撞的可能性。叉車搬運按照EK平衡力度設計的叉車孔叉入槽鋼,緩慢搬運。
3、保證操作安全:現場聯機及接線的人員安全管理,每天早會,需關注工人們精神狀態是否有異常,總結前一天操作的問題點,提示當前或后期要避免的不安全操作問題。操作中時刻提醒高空或帶電作業的危險性,以及夏季的中暑預防。
4、高效現場管理:微信群是一個高效的現場管理工具,當發生問題時,可以通過現場圖片提問或質問的方式把問題直觀化體現出來,然后追蹤并解決,同時告誡現場人員,引以為戒,避開類似問題發生(如:現場抽煙、危險取用臨時電、安裝不到位等問題)。
積極擴大生產能力
有行業專家指出,對鋰電生產所需的相關設備企業而言,未來幾年缺的不是訂單,而是足夠的交付能力。面對電池企業產能極限需求,EK也在不斷進行產能擴張,以提升設備的交付速度。
作為擁有60年工業環境控制歷史的歐洲品牌,EK在中國、意大利、德國設置有3大研發中心,3大生產基地。在中國,EK南方基地(東莞)、北方基地(天津)總占地面積達29萬平方米,年產能超22億元。目前,EK正在華東地區布局新的生產基地,進一步擴充產能。
正是依靠強大的生產能力,EK轉輪除濕設備交貨期基本可以控制在60天以內。在四川某固態電池車間項目中,EK除濕機設備從下單到發貨22天,現場安裝調試時間13天,整個項目交付周期僅38天!
品質交付,業主點贊
在江蘇和湖南某電池項目中,EK為其相對濕度為1%和2%的車間以及-45℃露點、-30℃露點和≤20%的潔凈區提供了轉輪除濕機組。在交付過程中,EK交付團隊為客戶解決了冷凍水水質不達標、車間密閉不足、冷/熱水管焊接不達標、送/回風管漏風、水閥用錯等問題。
轉輪除濕機性能調試達標并運行穩定后,EK交付團隊為業主方機電管理員培訓如何使用設備,待業主方學會如何操作和運用后,才交付合格證、保修卡等資料,正式簽字離場。兩大項目一次調試成功,穩定運行,滿足客戶使用需求!
EK轉輪除濕,讓電池更綠色,讓材料更低碳!
